Bautagebuch
Das Jahr neigt sich dem Ende zu
Vor der bevorstehenden Kältewelle konnten wir den Außenbereich inkl. Parkplätze erfolgreich abschließen. Zudem haben wir unsere Luftwärmepumpe in Betrieb genommen, jetzt ist es angenehm warm im Gebäude. Keiner muss mehr beim arbeiten frieren 😉

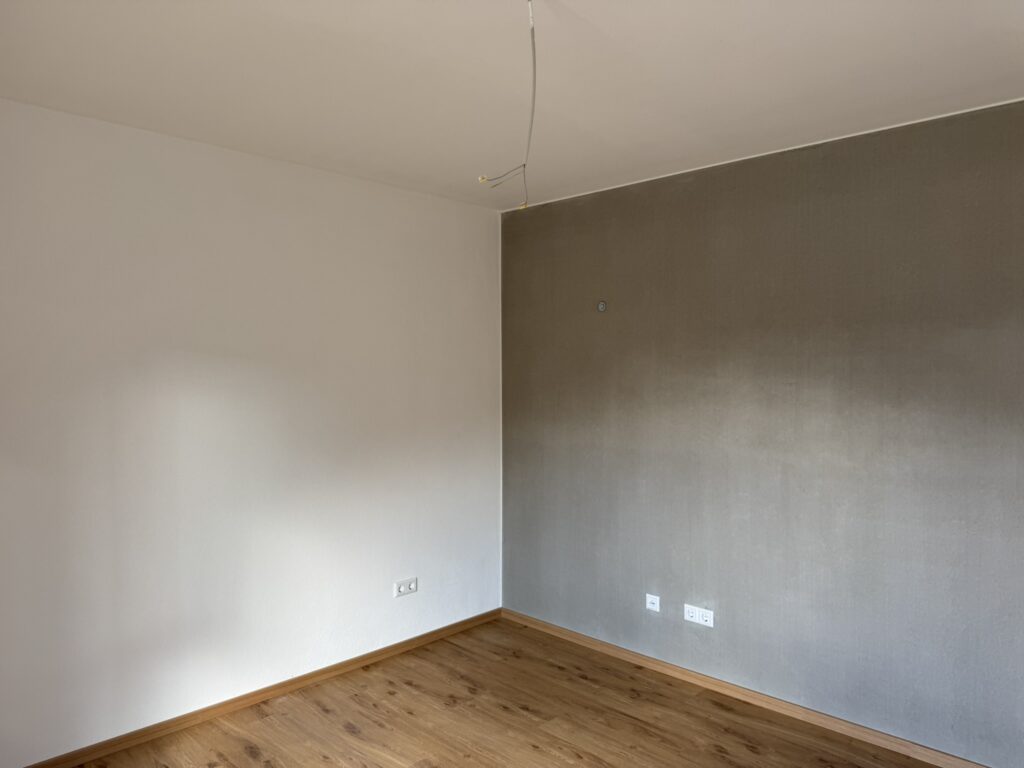

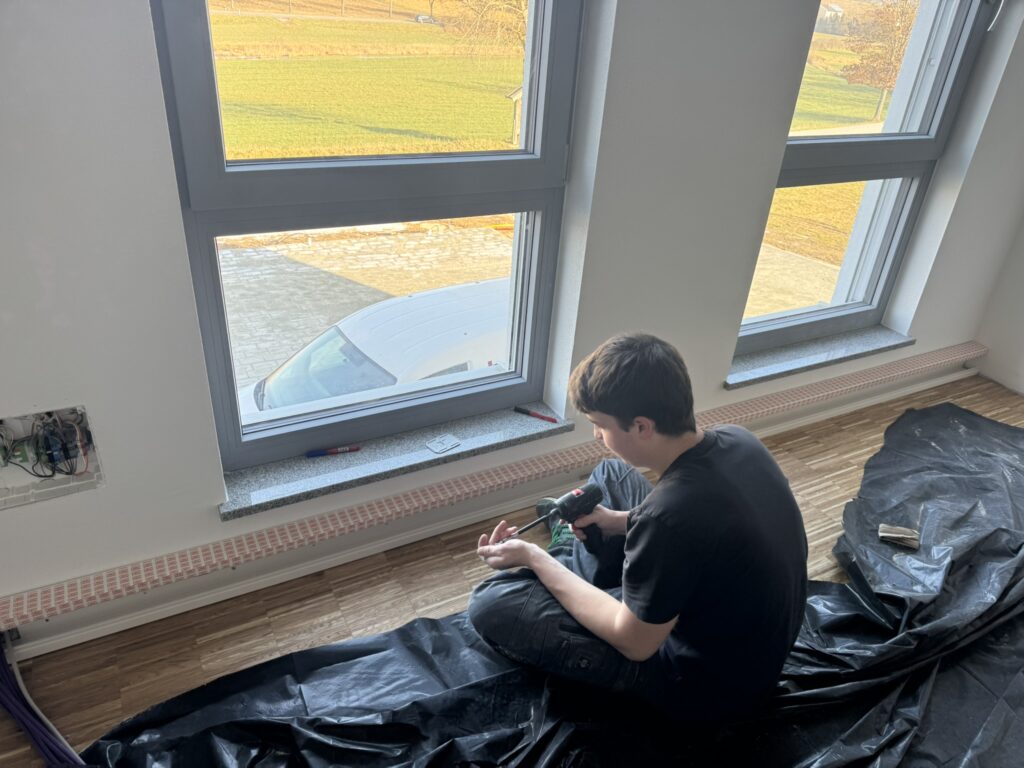

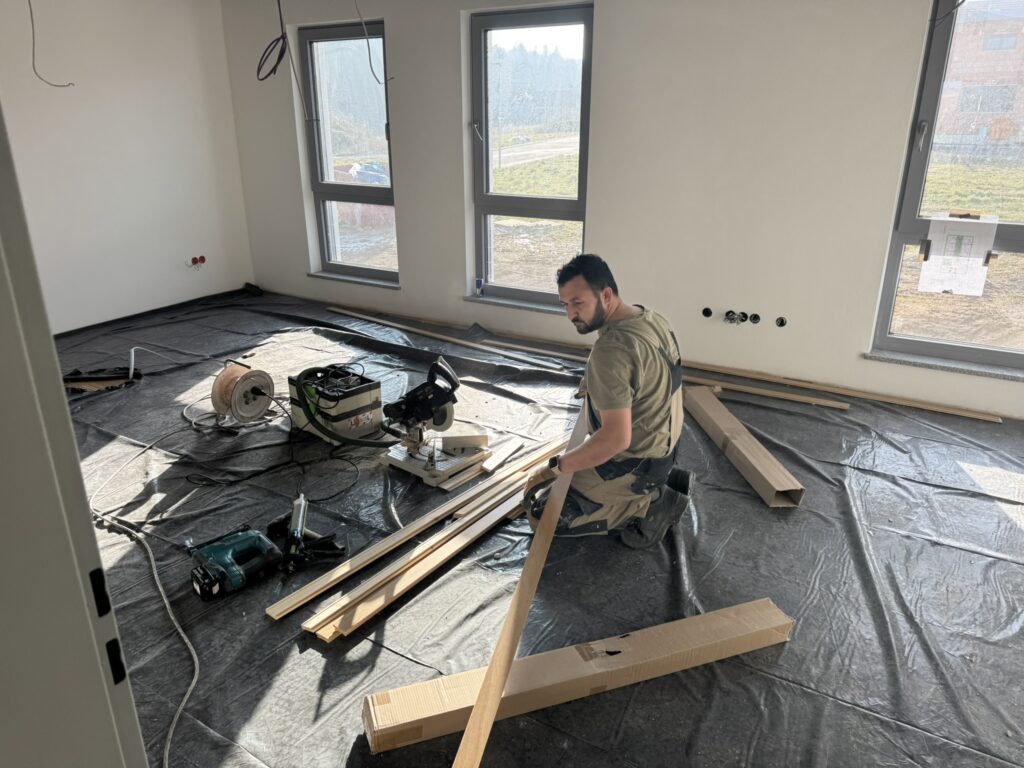

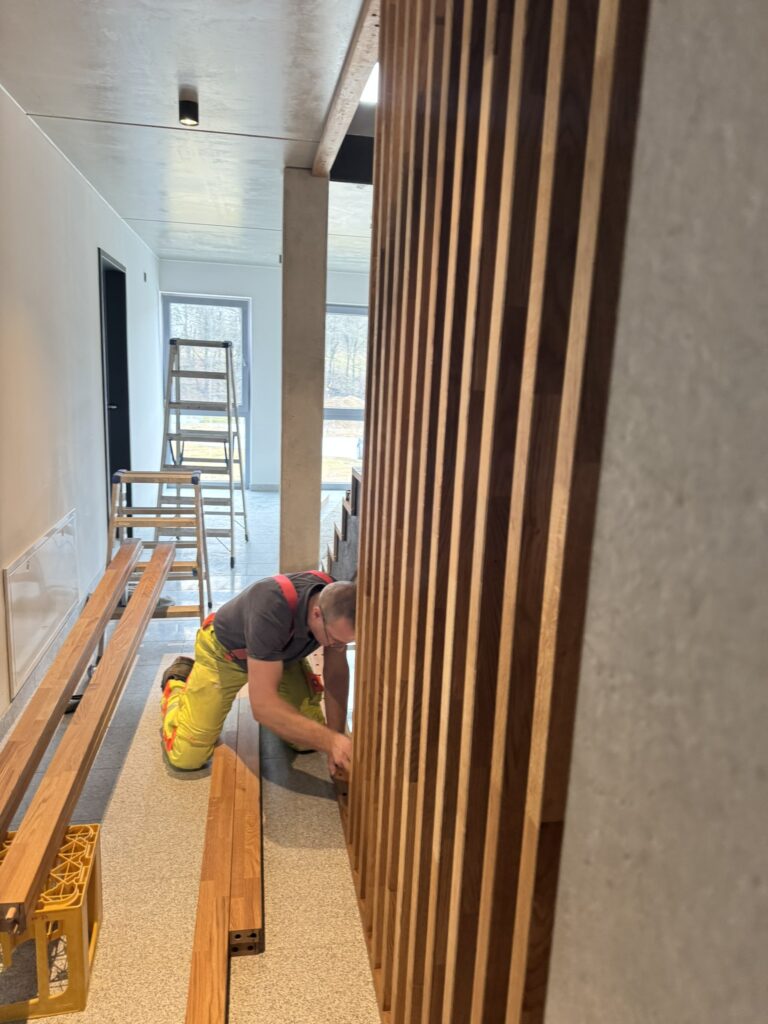

Aktuell sind wir mit den Malerarbeiten beschäftigt, parallel dazu erfolgt die Feinmontage der Elektro und Sanitärinstallation.

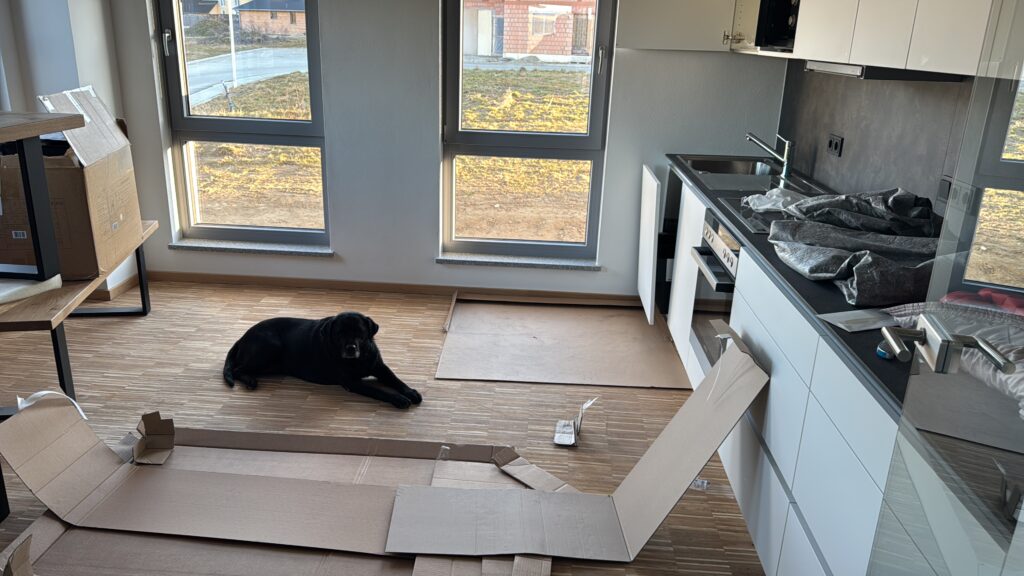

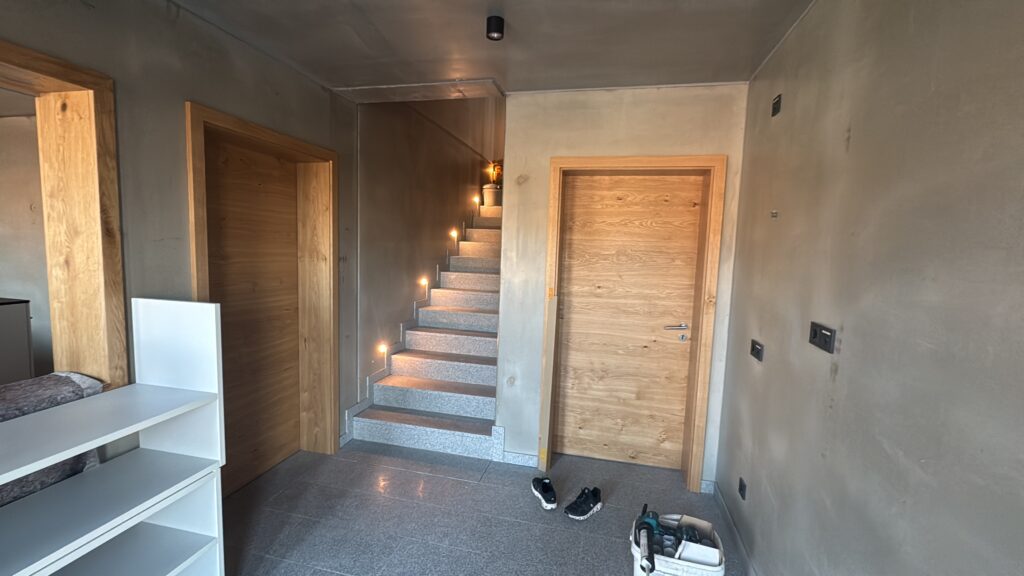

Wir sind zuversichtlich, dass wir Anfang 2025 unsere Base.4 beziehen können.
Außenarbeiten abgeschlossen
Die Außenarbeiten wurden erfolgreich und termingerecht abgeschlossen, und unsere neue Base.4 präsentiert sich nun in ihrer vollen Pracht. 😊 Es ist erfreulich zu sehen, wie das Projekt Gestalt annimmt und die ersten Ergebnisse sichtbar werden.
Jetzt richten wir unseren Fokus auf die Innenarbeiten, wo die Montage der Sanitäranlagen, Heizungsanlagen sowie die Isolierung und der Estrich ausgeführt werden.
Wir sind zuversichtlich, dass wir auch diese Phase des Projekts erfolgreich und im Zeitplan umsetzen können
Innenputz und Trockenbau
Bei optimalen Witterungsbedingungen konnten die Innen- und Außenputzarbeiten erfolgreich und termingerecht abgeschlossen werden.
Darüber hinaus wurde nun mit den Trockenbauarbeiten begonnen, wodurch die ersten Büros und Räume allmählich Gestalt annehmen.
In den Serverräumen wurden zudem die notwendigen Abdichtungen angebracht. Die Abdichtungen schützen die sensiblen Server vor äußeren Einflüssen und tragen zur Aufrechterhaltung optimaler Betriebsbedingungen bei.
Insgesamt schreitet das Projekt planmäßig voran, und wir sind zuversichtlich, dass die nächsten Schritte ebenfalls erfolgreich umgesetzt werden können.
Außenputz, Installation, PV
Alle Gewerke laufen auf „Hochtouren“, teilweise sind bis zu 5 Gewerke gleichzeitig auf der Baustelle.
Alle Fenster sind normgerecht gesetzt, Rohinstallationen sind abgeschlossen.
Außenputz wird bei sonnigen Wetter aufgetragen.
Dachstuhl und Fenster
Nach Abschluss der dritten Betondecke und mauern der letzten Ziegelreihen wir der Dachstuhl bei bestem Wetter aufgestellt.
Parallel werden die Elektroinstallationsarbeiten durchgeführt, Ware angeliefert und die ersten Fenster gesetzt.
Die Rohbauarbeiten neigen sich zu Ende 2.OG fertig
Bei teilweise sehr schlechter Witterung (Starkregen, Kälte, Wind) wurden die Rohbauarbeiten für das zweite Obergeschoss planmäßig abgeschlossen. Die weiteren Gewerke wie Dachstuhl und Fenster stehen schon in den Startlöchern, hoffentlich bei besserer Witterung 😉
1. OG abgeschlossen wir sind im Zeitplan
Die Rohbauarbeiten und Rohinstallation für das erste Obergeschoss unseres neuen Firmengebäudessind erfolgreich abgeschlossen wurden. Nach intensiver Planung und präziser Umsetzung sind nun die Grundstrukturen und technischen Installationen für dieses Stockwerk fertiggestellt. Wir sind begeistert von dem Fortschritt und der Qualität der Arbeiten und freuen uns darauf, schon bald das gesamte Gebäude in seiner vollen Pracht präsentieren zu können.
Erdgeschoss Jetzt geht nach oben
Bei bester Witterung arbeiten professionelle Handwerker und Planer gemeinsam daran, das Erdgeschoss zu realisieren.
Hier entstehen der Empfangsbereich, das Treppenhaus sowie die modernen Technik- und Lagerräume. Diese Räumlichkeiten werden nicht nur funktional sein, sondern auch ein ästhetisches und inspirierendes Arbeitsumfeld für unsere Mitarbeiter schaffen.
Rechenzentrum und Keller
Die Beton und Tiefbauarbeiten für das hochmoderne Rechenzentrum sind abgeschlossen.
Einrichtung der Baustelle und Tiefbauarbeiten
Bei bester Witterung wurde die Baustelle eingerichtet, Material angeliefert, Kran aufgestellt und mit den Tiefbauarbeiten begonnen.
